一、总经理丰强主持召开复工复产会议,安排部署、稳步推进复工复产工作。

鹏程路桥周动态(图1)

二、集团公司信息化管理水平进一步提升,金石系统改迁工作逐步开展,目前完成金石系统后台测试工作

鹏程路桥周动态(图2)

分子公司、项目部

一、金桥公司重防疫、促生产,本周箱梁共完成7片、箱节外运19节、泗水S512项目箱梁外运7片。

鹏程路桥周动态(图3)

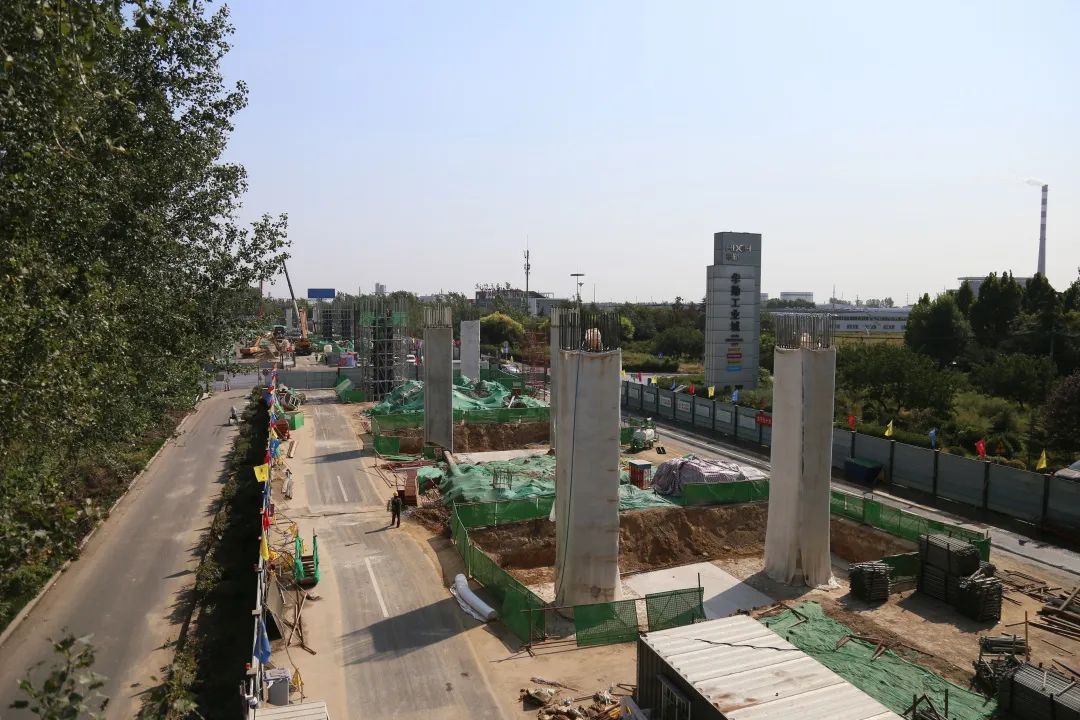

二、泗水S512项目部加紧施工,主线桥承台全部完成、盖梁完成3道、墩柱6根、主线桥浇筑完成3联(共8联)。

鹏程路桥周动态(图4)

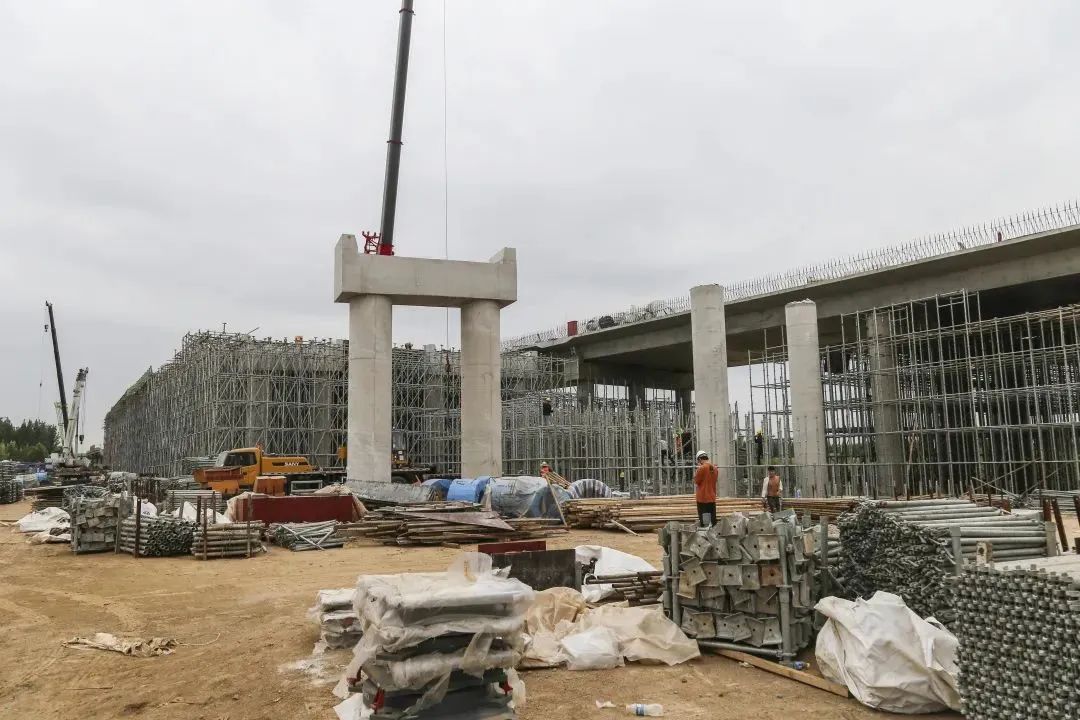

三、济曲快速路项目分秒必争,本周完成盖梁1道、墩柱4根、承台4座、桩基24根。

鹏程路桥周动态(图5)

四、微山老旧小区雨污水改造项目攻坚克难,目前为止总进度近30%,其中一标段完成11个小区(共29个)、二标段完成1个小区(共34个)。

鹏程路桥周动态(图6)

五、宜阳县红旗大道项目于本周顺利完成主车道沥青摊铺。
